弱电项目,找施工队

admin 机房建设 799

有弱电VIP技术群里的谭总有项目外包,委托我们找下弱电施工队,请有意向的朋友直接与之联系。

施工目的:

1、施工人员必须具备登高架设作业证(电力、通信高处安装维修),等高距离3-15米不等;

2、负责室外光纤拉线;

3、负责室内网线的布线、水晶头制作、线缆连接;

3、负责室内壁挂机柜及柜内设备的安装;

4、负责室内、室外无线接入点AP的安装(AP安装固定,角度调节,前后端线路连接);

5、负责室内、室外无线接入点AP的安装后角度调整;

6、施工结束后,我方调试期间施工队需要保留2名施工员,以便后续在无线网络调优时需要AP位置、角度的变更调整的前端操作人员,2名滞留人员的费用需要包含到整体施工费中单独列明;

6、自备登高设备及安全保护设备(脚手架、登高车、安全带、安全帽等);

7、自备所有施工部分所需的施工工具(螺丝刀、扳手、测线仪等、冲击钻、拖线板等);

8、负责所有综合布线、设备安装点位的资料提供(电子档CAD图纸格式);

9、早餐、晚餐、住宿自行解决,当地有餐馆、旅馆,午餐甲方提供;

施工工艺要求:

根据图纸、最终地勘收集信息的结果以及用户对于AP、工位机、PC的安装位置要求,通过CAD测算得出的线缆、PVC、设备材料如下:

1、室外单模6芯光纤:目前30根,后续待定点位确定后预计31根,目前CAD平面距离13066.296米,+30%冗余和端接,光缆总布线距离约16986.185米。

2、六类网线:所有网线均为室内布线,采用普通六类网线穿PVC管布设,目前CAD平面距离2932.513米,+30%冗余和端接,网线总布线距离约3812.267米。

3、PVC管:从图纸布线走向分析,多路网线共用PVC管部分约占网线平面用量的20%,计586.503米;光纤方面,由于光纤本身为室外型,护套坚固,参考之前甲方监控系统的光纤布线方式,室内、室外环境均直放,不需要穿管,所以不消耗PVC用量;

4、壁挂机柜:因次级机房分支而出的光纤根数比招标和投标要求高出7根,原因是用户厂房大、部分区域若使用1个机柜向外布线距离超出100米,故6U壁挂机柜相应增加,最终用量与光纤根数保持一致,弱电6U壁挂机柜安装总量暂计31台;

5、柜内设备:31台6U壁挂机柜中,其中24台机柜内安装24口POE交换机、配套电源插排、光纤终端盒,多出计划部分的7台机柜内,放置工业级1光8电POE交换机、配套电源插排、光纤终端盒;

6、布线及设备安装:详见CAD图纸。

7、施工周期:总工期为签订合同后50日历天完工,我司要求前端施工(布线、柜子及柜内设备安装、AP安装)需在30日历天内全部完成,提前更佳。剩余20天为我司针对本系统的调试、测试、问题修改时间。

8、现场情况:现场工况详见现场照片。

9、报价:请根据我司提供之资料,进行本次工程的施工报价、施工周期、实际人员数量配备、施工队负责人联系方式等相关信息。

本次施工为清包工,所需施工材料我方全部提供,所需施工工具(包括登高器械)由施工队提供。报价格式自拟。请于收到本资料的3个工作日内予以回复报价信息。

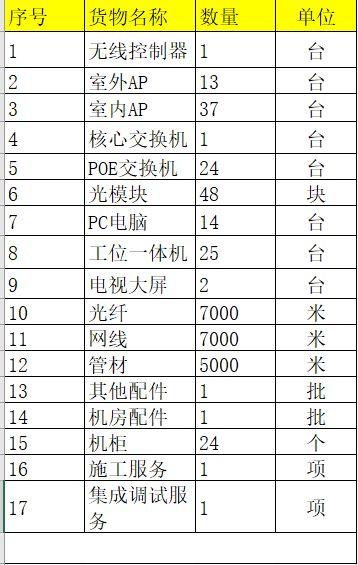

附设备清单

弱电项目,找施工队-第1张图片-深圳弱电安装公司|深圳弱电安装工程|深圳弱电系统集成-【众番科技】

地点:浙江桐 乡

公司名称:浙江嘉通信息科技有限公司

联系方式:13235830612(谭-本次项目经理)

标签: 弱电施工

抱歉,评论功能暂时关闭!

服务热线

137-9851-8358

微信同号

微信客服

微信客服
